1 | FICHE APPEL D'OFFRE | |
Objectif: | Compléter la fiche afin de permettre une analyse rapide des points principaux des pièces écrites ayant une incidence sur l'étude de prix | |
2 | FICHE FRAIS COMMUNS 1 et 2 | |
Objectif: | Compléter les deux fiches ayant pour but de résumer et analyser l'importance de ces contraintes sur le coût final des ouvrages et afin de faciliter le travail du CDT | |
2 BIS | FICHE TACHES PREPARATION CHANTIER | |
Objectif: | Compléter la fiche réalisée par le Conducteur de Travaux pour servir d'aide à la réalisation de la phase préparation de chantier. | |
3 | Réalisation Planning semaine du chantier à partir du devis (exemple partiel) | |
Appliquer les principes qualité d'une méthode d'ordonnancement | ||
Objectif: | Déterminer
les dates d'approvisionnements des matériaux d'intervention des sous traitants d'intervention des intervenants extérieurs :(Huissier, Bureau Etude, Bureau de contrôle) |
|
En fonction | Des choix techniques et du
délai global Des dates de fermeture des usines ( 27 juillet au 24 Août) Des délais de Fabrication pour les ouvrages B.A. = 8 jours calendaires Des délais de Transport ( 3 jour ouvrable) Des délais de réalisation des plans = 7 jours calendaires Des délais d'approbation des plans = 7 jours calendaires |
|
4 | A partir du planning Semaine réaliser le Planning Financier HT | |
les salaires sont payés à la fin du mois, les Fournisseurs et les Sous-traitants à 30 jours fin de mois, le Client paie à 60 jours fin de mois | ||
5 | Réalisation planning journalier sur un mois à partir de la fin des terrassements | |
Objectif: | Ordonnancement des Taches, | |
Ordonnancement des équipes | ||
Ordonnancement des matériels | ||
6 | Réalisation Planning Rotation banches sous-sol, Sous Chapitre 3 Taches Lignes 30 40 60 80 | |
Fiches Techniques Banche simple , Banche compas, Mode Opéraroire, Dimension des banches disponibles: ht 2,60 larg 0,80;1,20;2,40 Prix béton départ 61€ /m3 Prix transport 55 €/ voyage Présenter les résultats sous forme de tableau, avec les plans et croquis correspondant aux différentes phases |
||
Le Tableau complété ci-joint représente une solution à partir d' hypothèses différentes | ||
7 | Etude suivi financier Tâche Banché | |

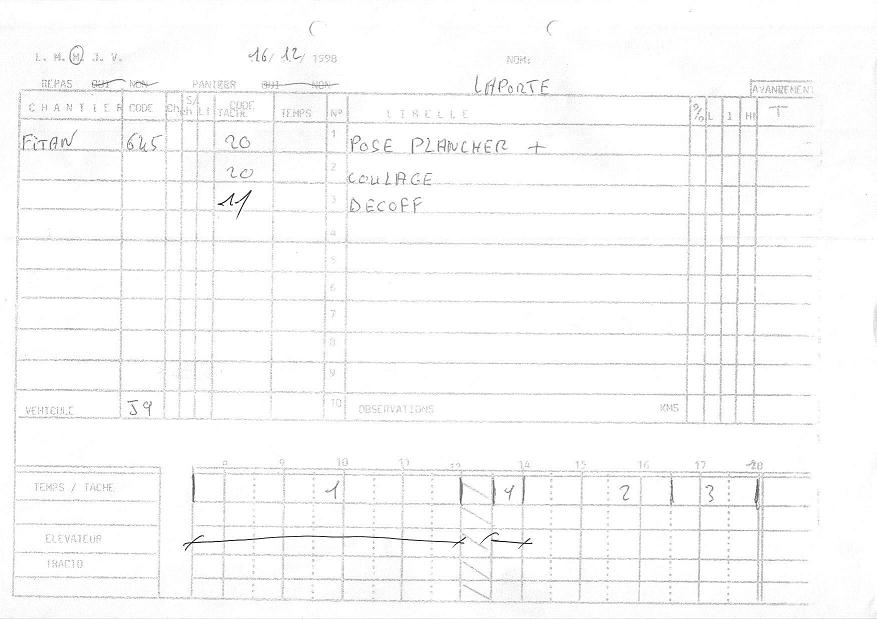

8 | Etude planning par Heure Tâches Rotation Banches | |
Planning Brouillon.......Planning Brouillon 2 | ||
Planning CDT | ||
Planning Ouvrier 1....Planning Ouvrier 2.....Planning Ouvrier 3.....Planning Ouvrier 4 |
